Khi lựa chọn dịch vụ xây nhà trọn gói, việc rà soát và thiết lập chặt chẽ các điều khoản hợp đồng thi công là yếu tố quyết định để bảo vệ ngân sách, kiểm soát chất lượng công trình và phòng ngừa các tranh chấp pháp lý về sau. Nhiều gia chủ do thiếu kinh nghiệm thường ký kết các mẫu hợp đồng chung chung, dẫn đến tình trạng bị động khi nhà thầu thi công sai lệch, tự ý tăng giá hoặc kéo dài thời gian kéo theo nhiều hệ lụy.
Dưới đây là phân tích chi tiết về 8 điều khoản hợp đồng thi công cốt lõi mà chủ đầu tư bắt buộc phải đưa vào văn bản pháp lý trước khi khởi công nhằm quản trị rủi ro tài chính và kỹ thuật một cách tuyệt đối.

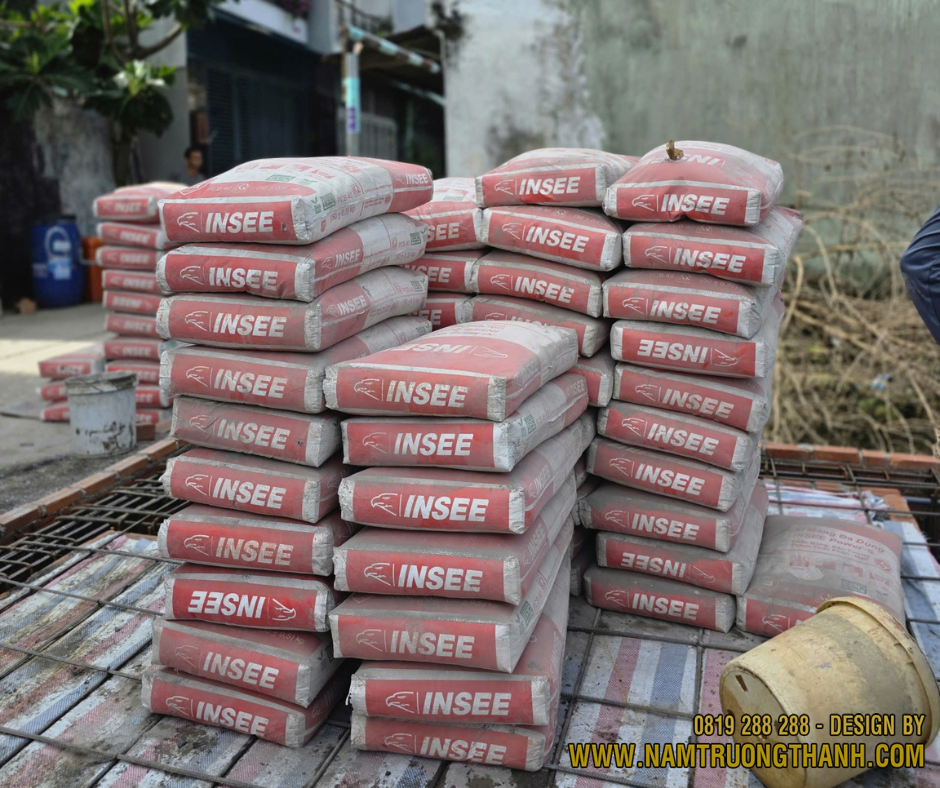

1. Chi tiết thông số chủng loại vật liệu
Vật liệu xây dựng chiếm tới 60% – 70% tổng giá trị công trình và là nơi dễ xảy ra tình trạng gian lận nhất nếu không có sự ràng buộc rõ ràng bằng văn bản.
1.1. Lập phụ lục vật tư đính kèm hợp đồng
Hợp đồng thi công bắt buộc phải có phụ lục vật tư đi kèm, quy định rõ ràng tên vật liệu cho từng hạng mục từ phần thô đến hoàn thiện.
Tuyệt đối không chấp nhận các cụm từ mập mờ như: “vật tư tương đương”, “gạch loại tốt”, “sơn chính hãng”. Nhà thầu phải liệt kê cụ thể:
-
Thương hiệu sản xuất (Ví dụ: Thép Hòa Phát, xi măng Insee, ống nước Bình Minh).
-
Thông số kỹ thuật, kích thước, độ dày, mác bê tông (Ví dụ: Bê tông móng Mac 250, dây điện Cadivi bọc lõi 2.5mm hoặc 4.0mm).
-
Mã màu, mã sản phẩm đối với vật tư hoàn thiện (gạch lát nền, thiết bị vệ sinh, thiết bị điện).
1.2. Chế tài khi nhà thầu tự ý thay đổi vật tư
Điều khoản này phải quy định rõ: Nhà thầu không được phép tự ý thay đổi bất kỳ loại vật tư nào đã thỏa thuận trong phụ lục. Trong trường hợp khan hiếm thị trường, việc thay đổi phải được chủ đầu tư đồng ý bằng văn bản trước khi mang vào công trường.
Nếu phát hiện nhà thầu đưa vật tư giả, vật tư kém chất lượng vào thi công, nhà thầu phải chịu phạt vi phạm hợp đồng (thường từ 10% – 20% giá trị hạng mục đó) và buộc phải đập bỏ, thay thế bằng vật tư đúng cam kết bằng chi phí của mình.

2. Phạt chậm tiến độ công trình
Thời gian thi công kéo dài không chỉ gây mệt mỏi về tâm lý mà còn làm phát sinh chi phí thuê nhà ở tạm, chi phí quản lý và lãi suất ngân hàng của chủ đầu tư.
2.1. Xác định mốc thời gian cụ thể
Hợp đồng phải ghi rõ ngày khởi công chính thứ, tiến độ hoàn thành của từng giai đoạn cốt lõi và ngày bàn giao công trình đưa vào sử dụng. Việc chia nhỏ tiến độ theo giai đoạn giúp chủ nhà dễ dàng giám sát và đôn đốc nhà thầu thực hiện đúng lộ trình.
2.2. Biện pháp phạt vi phạm tiền độ
Mức phạt chậm tiến độ cần được định lượng bằng con số cụ thể theo ngày trễ hạn, phổ biến từ 1.000.000 VND đến 3.000.000 VND/ngày, hoặc tính theo tỷ lệ 0.05% – 0.1% tổng giá trị hợp đồng cho mỗi ngày chậm trễ.
Hợp đồng cũng cần cài cắm điều khoản: “Nếu nhà thầu chậm trễ tiến độ quá 30 ngày so với thời hạn bàn giao mà không có lý do bất khả kháng được công nhận, chủ đầu tư có quyền đơn phương chấm dứt hợp đồng và yêu cầu bồi thường toàn bộ thiệt hại”.

3. Trách nhiệm về an toàn lao động
Tai nạn lao động tại công trường là rủi ro nghiêm trọng liên quan đến tính mạng con người và có thể khiến công trình bị cơ quan chức năng đình chỉ thi công lâu dài.
3.1. Nghĩa vụ của nhà thầu tại hiện trường
Hợp đồng phải quy định nhà thầu thi công là đơn vị chịu trách nhiệm hoàn toàn độc lập và duy nhất về công tác an toàn lao động, vệ sinh môi trường tại hiện trường. Nhà thầu có nghĩa vụ:
- Trang bị đầy đủ bảo hộ lao động (mũ, giày, dây đai an toàn) cho công nhân.
- Lắp đặt hệ thống giàn giáo đạt chuẩn, lưới bao che chống rơi vãi vật.
- Mua bảo hiểm tai nạn cho người lao động và bảo hiểm cho bên thứ 3.
3.2. Ràng buộc miễn trừ trách nhiệm cho chủ nhà
Cần ghi rõ trong điều khoản hợp đồng thi công: “Nếu xảy ra bất kỳ sự cố tai nạn lao động nào tại công trình, nhà thầu phải tự chịu trách nhiệm trước pháp luật, tự chi trả toàn bộ chi phí y tế, bồi thường thiệt hại cho người bị nạn. Chủ đầu tư hoàn toàn được miễn trừ mọi trách nhiệm pháp lý và nghĩa vụ tài chính liên quan”.

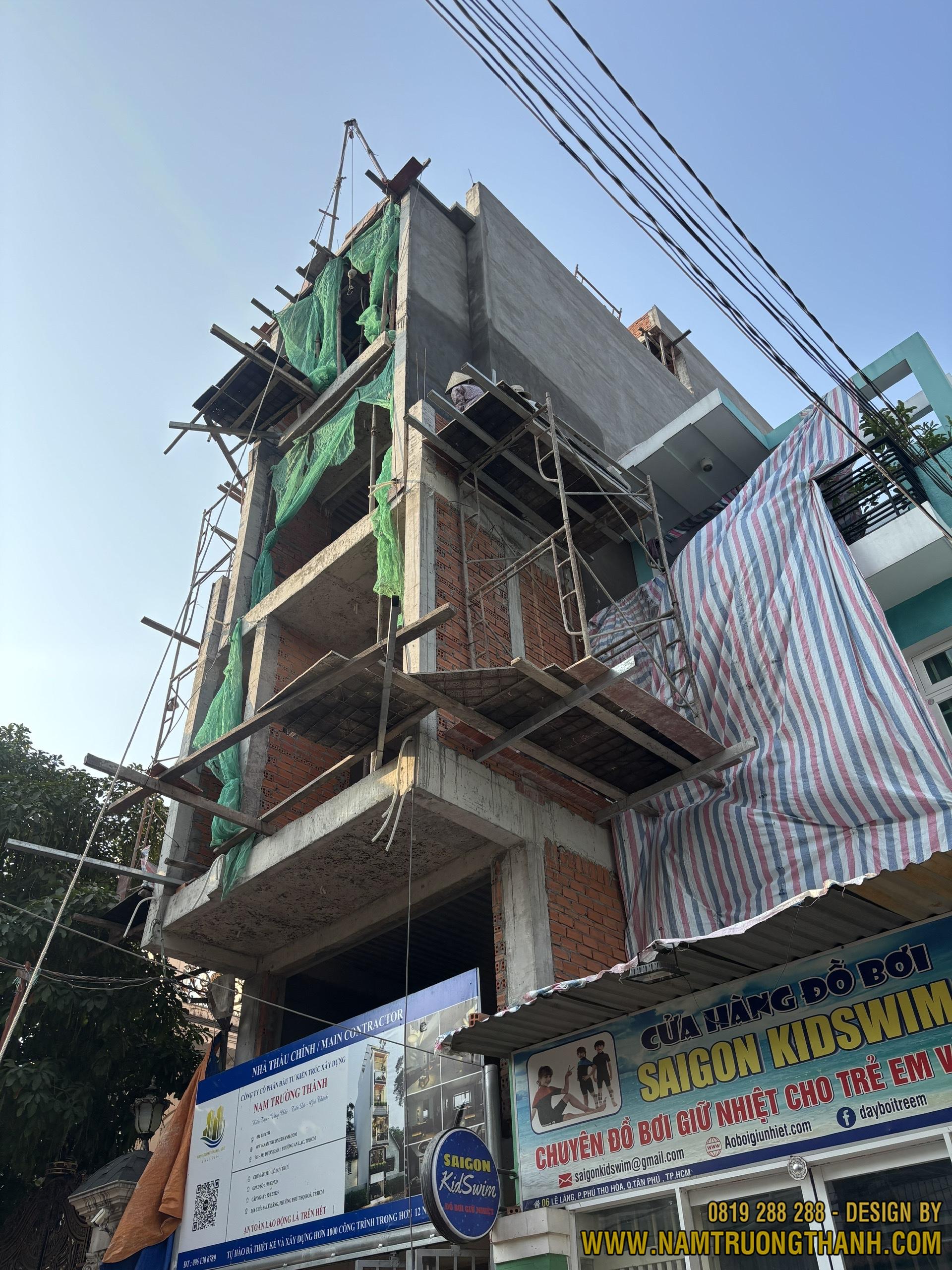

4. Trách nhiệm khi ảnh hưởng đến các công trình lân cận
Thi công nhà phố trong các khu dân cư dày đặc rất dễ dẫn đến hiện tượng sụt lún, nứt tường, rò rỉ nước sang các nhà liền kề xung quanh.
4.1. Khảo sát hiện trạng trước khi thi công
Hợp đồng cần quy định trách nhiệm của nhà thầu trong việc phối hợp với chủ nhà tiến hành quay phim, chụp ảnh, lập biên bản ghi nhận hiện trạng kết cấu của các hộ gia đình liền kề trước khi tiến hành đào móng hoặc ép cọc. Đây là cơ sở pháp lý để đối chiếu nếu có khiếu nại phát sinh về sau.
4.2. Phương án đền bù và sửa chữa rủi ro
Quy định rõ nếu quá trình thi công gây ra tình trạng nứt, lún, sụt đổ hoặc hư hỏng tài sản của các công trình lân cận, nhà thầu phải lập tức dừng thi công để đưa ra giải pháp khắc phục.
Nhà thầu chịu toàn bộ chi phí sửa chữa, gia cố, đền bù thiệt hại cho các hộ dân bị ảnh hưởng và chịu trách nhiệm làm việc với chính quyền địa phương để giải quyết khủng hoảng, không để ảnh hưởng đến chủ đầu tư.

5. Thi công đúng bản vẽ
5.1. Nghĩa vụ tuân thủ hồ sơ thiết kế
Hợp đồng phải khẳng định nhà thầu có trách nhiệm nghiên cứu kỹ hồ sơ thiết kế trước khi thi công. Mọi hạng mục xây dựng từ kích thước hình học, số lượng thép, vị trí hộp gen, cao độ các tầng đều phải thực hiện chính xác theo bản vẽ kỹ thuật đã được hai bên ký duyệt.
5.2. Biện pháp xử lý sai lệch kết cấu
Nếu chủ đầu tư hoặc đơn vị giám sát phát hiện nhà thầu thi công sai lệch so với bản vẽ mà không có sự đồng ý bằng văn bản của kiến trúc sư, nhà thầu phải lập tức dừng hạng mục đó.
Nhà thầu có nghĩa vụ đập phá, dỡ bỏ và thi công lại đúng thiết kế. Toàn bộ chi phí nhân công phát sinh, chi phí mua lại vật tư hao hụt do việc làm sai này sẽ do nhà thầu tự gánh chịu, hoàn toàn không được tính vào chi phí của chủ nhà.

6. Cam kết không phát sinh
6.1. Ràng buộc khối lượng bóc tách ban đầu
Đối với hợp đồng khoán gọn trọn gói, nhà thầu có nghĩa vụ tự bóc tách khối lượng dựa trên bản vẽ kỹ thuật để đưa ra báo giá tổng thể. Hợp đồng phải có dòng cam kết: “Đơn giá trong hợp đồng là đơn giá khoán trọn gói cho công trình hoàn thiện theo đúng bản vẽ thiết kế. Nhà thầu cam kết không phát sinh bất kỳ chi phí nào đối với các hạng mục đã được thể hiện trong hồ sơ thiết kế”.
6.2. Nguyên tắc tính chi phí phát sinh nếu có
Trong trường hợp có chi phí phát sinh do chủ nhà chủ động yêu cầu thay đổi thiết kế hoặc thêm hạng mục mới ngoài bản vẽ ban đầu, hai bên phải lập biên bản nghiệm thu hạng mục phát sinh. Biên bản này phải quy định cụ thể khối lượng, đơn giá và tổng chi phí bổ sung, có chữ ký của cả hai bên trước khi hạng mục đó được tiến hành thi công. Mọi yêu cầu đòi thanh toán phát sinh sau khi đã làm xong mà không có văn bản ký kết trước đều không có giá trị pháp lý.
7. Chia nhỏ các đợt thanh toán
7.1. Chỉ thanh toán theo khối lượng đạt được
Dòng tiền phải được chia nhỏ thành từ 8 đến 12 đợt tương ứng với các cột mốc nghiệm thu thực tế tại công trường. Ví dụ:
-
Đợt 1: Tạm ứng sau khi ký hợp đồng (Không nên vượt quá 10% – 15% để tránh nhà thầu ôm tiền bỏ trốn).
-
Đợt 2: Sau khi hoàn thành đổ bê tông phần móng.
-
Đợt 3: Sau khi đổ sàn tầng 1.
-
Đợt 4: Sau khi đổ sàn mái và hoàn thành phần khung thô.
7.2. Nguyên tắc nghiệm thu đạt yêu cầu mới giải ngân
Nhà thầu chỉ được nhận tiền của đợt tiếp theo sau khi đợt thi công trước đó đã được chủ nhà hoặc đơn vị giám sát độc lập nghiệm thu đạt tiêu chuẩn chất lượng và ký vào biên bản. Điều này buộc nhà thầu phải tập trung nhân công, vật tư để hoàn thành tốt từng giai đoạn nếu muốn tiếp tục được giải ngân vốn.

8. Giữ lại tiền bảo hành công trình
Nhiều lỗi kỹ thuật như thấm dột sân thượng, nứt chân chim tường, rò rỉ ống nước ngầm chỉ xuất hiện sau khi gia chủ vào ở từ 6 tháng đến 1 năm. Nếu nhà thầu đã nhận đủ 100% tiền, việc gọi họ quay lại sửa chữa sẽ rất khó khăn.
8.1. Tỷ lệ tiền giữ lại bảo hành
Chủ đầu tư nên đàm phán đưa vào điều khoản hợp đồng thi công việc giữ lại từ 3% đến 5% tổng giá trị hợp đồng làm tiền đảm bảo bảo hành công trình. Số tiền này có thể được trích lại trực tiếp từ đợt thanh toán cuối cùng trước khi bàn giao nhà, hoặc được gửi vào một tài khoản ngân hàng đồng sở hữu (tài khoản phong tỏa) giữa chủ nhà và nhà thầu.
8.2. Điều kiện giải ngân tiền bảo hành
Thời gian bảo hành đối với phần kết cấu khung bê tông thường là 5 – 10 năm, và phần hoàn thiện nội thất, chống thấm là từ 12 đến 24 tháng. Số tiền giữ lại này sẽ được hoàn trả cho nhà thầu sau khi hết thời hạn bảo hành phần hoàn thiện, với điều kiện trong thời gian đó, nếu nhà có sự cố và nhà thầu không đến khắc phục đúng hẹn, chủ nhà có quyền dùng chính số tiền này để thuê đơn vị khác vào sửa chữa mà không cần sự đồng ý của nhà thầu.

Kết Luận
Việc thiết lập các điều khoản hợp đồng thi công chặt chẽ, chi tiết chính là công cụ bảo vệ tốt nhất cho tài sản và sự an tâm của gia chủ trong suốt hành trình xây dựng tổ ấm. Bạn không nên thỏa hiệp với các nhà thầu cố tình né tránh các điều khoản phạt hoặc mập mờ trong phụ lục vật tư.
